[ Luxembourg ] Tramway

Julien94
Périphérique
Périphérique
Messages : 571
Enregistré le : dim. 07 nov. 2010 12:48
Localisation : Vitry-Sur-Seine (FR) / Luxembourg (LU)

Re: [ Luxembourg ] Tramway

Message par Julien94 »

Les travaux avancent pour la ligne du Kirchberg. La ligne principale a été fermée pendant 3 semaines au coeur de l'été entre Rout Bréck – Pafendall et Philharmonie – Mudam afin de permettre la jonction entre les 2 lignes.

Le quai de la gare centrale est aussi en travaux en direction de Luxexpo / Aéroport du Findel pour une extension du quai.

Quelques news pour les autres extensions :

- Nei Hollerech : début du chantier à l'été 2027
Virgule.lu a écrit :En route vers Nei Hollerich: la nouvelle ligne de tram prend forme
À partir de l’été 2027, des travaux auront lieu autour de la gare centrale: la nouvelle ligne de tramway vers Hollerich entraînera des fermetures et des déviations.

Pour beaucoup de Luxembourgeois, le 15 juillet est synonyme de début des vacances d’été. Cependant, l’année prochaine à cette même date, de nombreux changements interviendront aux abords de la principale gare ferroviaire de la capitale.

C’est en effet ce jour-là que débuteront les travaux sur le tronçon de tram reliant la gare centrale à Hollerich. Pendant les deux mois des vacances d’été, la nouvelle ligne sera construite depuis la bretelle d’accès au pont Buchler en direction de Hollerich.

Pendant cette période, le pont ne sera que partiellement ouvert à la circulation routière. Ce sont toutefois les usagers du tram qui en subiront les conséquences les plus importantes: le tronçon entre la Gare centrale et l’arrêt Dernier Sol sera fermé à la circulation des voyageurs pendant les travaux.

Sur son trajet entre la gare et Hollerich, le tram doit d’abord contourner les bâtiments existants avant d’atteindre la rue de l’Industrie en ligne droite. Pour cela, la ligne remonte d’abord la bretelle menant au pont Buchler sur environ 50 mètres, avant de bifurquer vers l’ouest. Lors de la construction de la première ligne de tram en direction de Bonnevoie, des pavés avaient déjà été posés à cet endroit de la future bifurcation à la place de l’asphalte, ce qui permet d’enlever le revêtement sans trop de difficultés.

Un défi bien plus important se profile cependant juste à côté. En raison des contraintes d’espace, diverses mesures de construction sont nécessaires pour assurer une transition fluide entre la ligne existante et la ligne prévue. La rue d’Alsace sera traversée à hauteur de l’embouchure de la rue Wenceslas 1er, avant que le dénivelé ne soit aplani plus loin sur le tracé. Cela signifie toutefois que les deux rues seront remblayées, et ce, jusqu’au niveau de la bretelle d’accès.

La liaison actuelle vers Gasperich via le pont d’Alsace sera ainsi supprimée. Les travaux du tram débuteront mi-juillet 2027. Le remblayage devra être achevé d’ici là.

Comme cette date approche et que les changements prévus ont des répercussions importantes, le Luxemburger Wort a interrogé les Ponts et Chaussées sur le calendrier et la régulation du trafic prévue. La réponse est toutefois restée vague: «Il est encore trop tôt pour faire des déclarations concrètes sur le projet.»

Le tracé se poursuit jusqu’à l’embranchement de la rue de l’Aciérie et de la route d’Esch. C’est à peu près à l’endroit où se trouvait autrefois l’ancien siège de la CNS que sera aménagé l’arrêt Hollerich.


À cet endroit, une correspondance avec une autre ligne de tram à venir est prévue, qui partira du Stade et passera par la route d’Esch jusqu’à la place de l’Étoile. Conjuguée au réaménagement prévu de l’arrêt de la gare, cette ligne permettra de donner son aspect définitif au futur Pôle d’échange Hollerich. La loi de financement correspondante devrait être soumise aux députés avant cet été.

Le nouveau tronçon entre le pont Buchler et Hollerich s’étendra sur un peu plus d’un kilomètre. Les travaux proprement dits débuteront dès juin 2027. Comme le tracé s’écarte en grande partie des voies publiques actuelles, le chantier ne devrait toutefois être que peu visible de l’extérieur.

Afin de respecter le calendrier serré, les travaux se dérouleront simultanément sur deux tronçons. Selon la planification actuelle, les essais sur la ligne débuteront début septembre 2028. La mise en service selon le calendrier prévisionnel est prévue pour le 1er décembre 2028.
- Tram rapide (vers le sud, Esch-sur-Alzette) : il a été présenté en commission parlementaire, et quelques inquiétudes sur les délais. Construction du centre de maintenance à "La Cloche d'or"

Il y a un article à la chambre des députés. Il y a une retransmission disponible.
Virgule.lu a écrit :Comment le tram rapide va transformer les déplacements entre Luxembourg et le sud du pays

Présenté ce jeudi en commission parlementaire, le projet de tram rapide entre la capitale et le sud du pays franchit une nouvelle étape. La ministre de la Mobilité, Yuriko Backes, a précisé les contours des travaux qui doivent profondément transformer la mobilité du centre et du sud.

Le projet de tram rapide s’impose définitivement comme un axe structurant de mobilité nationale, destiné à relier de manière directe, rapide et fiable les deux principaux bassins de vie et d’emploi du pays. Identifié depuis plusieurs années et déjà largement chroniqué, celui-ci a fait l’objet d’une présentation en forme de point d’étape ce jeudi 4 juin par la ministre de la Mobilité et des Travaux publics, Yuriko Backes (DP).


Comme expliqué dans un communiqué, la ministre a souligné que ce projet ambitieux entend offrir une connexion directe entre la capitale et le sud du pays, tout en réduisant les correspondances et en améliorant significativement l’expérience des usagères et usagers. «Il s’inscrit pleinement dans une stratégie de mobilité moderne, durable et accessible à toutes et tous», peut-on lire.

Ce qu’il faut savoir
Le projet de tram rapide doit relier la Cloche d’Or à Belvaux en traversant les communes de Luxembourg-Ville, Leudelange, Mondercange, Reckange-sur-Mess, Schifflange, Esch-sur-Alzette et Sanem. Le tracé définitif, présenté à l’automne 2025, prévoit notamment des arrêts à Leudelange, Pontpierre, Foetz, Metzeschmelz et Belvaux. Selon Luxtram, un trajet complet entre la Cloche d’Or et Belvaux devrait durer entre 44 et 45 minutes.

Le déploiement du projet se fera par étapes. Après la construction du futur centre de remisage et de maintenance «Tramsschapp» à la Cloche d’Or, la première section entre le Stade de Luxembourg et Foetz doit entrer en service en 2031. Le tram est ensuite attendu à Metzeschmelz en 2032, avant d’atteindre son terminus de Belvaux en 2035. L’ensemble du projet s’accompagne également d’une réorganisation des réseaux de bus et de la création de pôles multimodaux destinés à faciliter les correspondances et à réduire la dépendance à la voiture individuelle.

Dans les faits, le cœur du dispositif repose sur la création de trois pôles de mobilité «périurbains» à Leudelange, Pontpierre et Foetz, conçus comme de véritables interfaces multimodales entre voiture, bus, tram et mobilité active.


Ainsi, à Leudelange, la station sera implantée à proximité de la zone d’activités «Am Bann» afin de relier directement les activités économiques aux réseaux de transport public.

À Pontpierre, le site prévu au nord de l’autoroute doit permettre d’améliorer les correspondances tout en limitant l’impact sur la localité.

À Foetz, le pôle est appelé à devenir le principal nœud d’échange bus-tram du sud du pays, avec l’ambition d’en faire un point central du futur maillage de transport.

Ces aménagements s’inscrivent dans une logique de réorganisation profonde des flux de mobilité dans le sud, une région déjà fortement marquée par les bouchons aux heures de pointe et par les débats autour des infrastructures existantes. Les évolutions prévues dans certaines communes, comme à Leudelange, notamment autour des accès autoroutiers et des axes de transit locaux, illustrent l’ampleur des changements induits par le projet, qui dépasse largement le cadre d’une simple ligne de tram.

Des députés s’interrogent sur le caractère «rapide» du projet
Comme l’a rapporté le Luxemburger Wort après la réunion de la commission parlementaire de la Mobilité, plusieurs députés ont exprimé des réserves sur le projet.

Le député LSAP Yves Cruchten a notamment mis en doute l’attractivité du tram pour convaincre les automobilistes de laisser leur voiture au garage. Selon lui, certains trajets entre Belval et le centre de Luxembourg pourraient approcher l’heure de déplacement en transports publics, alors qu’ils peuvent être effectués en une vingtaine de minutes en voiture lorsque le trafic est fluide.

Des interrogations ont également été soulevées par le député pirate Marc Goergen concernant l’arrêt supplémentaire prévu à Pontpierre-Wickrange, à proximité du complexe commercial GRIDX. L’élu estime que l’impact de cet arrêt sur les temps de parcours pourrait être sous-estimé et a plaidé pour une participation financière du groupe Giorgetti, à l’origine du développement du site.

Face à ces critiques, le directeur général de Luxtram, Helge Dorstewitz, a défendu les projections de l’exploitant. Selon lui, l’arrêt de Wickrange n’ajouterait qu’environ une minute au trajet total et les temps de parcours resteraient compétitifs face à la voiture, notamment aux heures de pointe.

La ministre Yuriko Backes a, de son côté, rappelé que le tram n’avait pas vocation à remplacer le train. «Nous ne voulons pas construire un tram qui joue au train», a-t-elle déclaré, soulignant que la fréquence élevée des rames et la réduction des correspondances constituaient les principaux atouts du projet.

Le député écologiste Meris Sehovic a pour sa part mis l’accent sur une autre préoccupation: le calendrier politique. Si le financement de la première section jusqu’à Foetz doit être examiné durant cette législature, les lois de financement pour les tronçons ultérieurs vers Metzeschmelz et Belvaux ne sont attendues qu’après les élections législatives de 2028. Une situation qui laisse planer une incertitude sur la poursuite du projet dans sa forme actuelle.
Virgule.lu a écrit :«Si le tram ne dessert pas Metzeschmelz en 2032, ce serait une catastrophe de moyenne ampleur»

Meris Sehovic, député Déi Gréng et élu à Esch-sur-Alzette, se dit préoccupé par la vitesse à laquelle le projet de tram rapide entre Luxembourg-Ville et le sud du pays avance. L’intéressé souhaite l’adoption rapide de lois de financement et de la clarté pour les futurs tronçons.

Meris Sehovic (Déi Gréng), l’échevin en charge de la mobilité et du développement urbain à Esch-sur-Alzette, ne croit pas aux délais prévus pour le tronçon du tramway vers le sud, au-delà de Foetz. Du moins pas si les lois de financement autorisant la construction des lignes vers Esch-sur-Alzette et Sanem ne sont adoptées par la Chambre qu’après les élections législatives de 2028, comme cela est actuellement prévu.

La semaine dernière déjà, le député avait fait allusion à cette idée lors d’une réunion de la commission de la mobilité de la Chambre. Mardi matin, il l’a réitérée lors d’une interview accordée à la station de radio 100,7.

La préoccupation de Meris Sehovic peut se résumer ainsi: que se passera-t-il si, à l’avenir, il n’y a plus d’argent pour le tramway? Pour étayer ses inquiétudes, le député évoque «la situation géopolitique ainsi que l’état des finances publiques et toutes les promesses faites par le gouvernement, mais qui n’ont pas encore été inscrites au budget». Tout cela coûte cher. Peut-être que cet argent viendra à manquer un jour si l’on ne précise pas assez rapidement que le tramway est une priorité dont le financement est garanti.

Le coût de l’extension du tram vers le sud est estimé à un milliard d’euros. «Nous devons maintenant passer rapidement à la planification détaillée et décider du tracé définitif», exige donc Meris Sehovic.

L’élu écologiste doute-t-il que le tramway voie réellement le jour? «Doute est peut-être un mot trop fort», s’est exprimé l’élu sur 100,7. Le tramway serait une «success story», il existerait un «large consensus social sur la nécessité d’un tramway dans le sud». Les gens ont développé des «attentes» et se réjouissent de son arrivée. Des propos que Meris Sehovic développe auprès du Luxemburger Wort.

Le calendrier actuel pose un problème à Meris Sehovic, car des retards ont déjà été enregistrés. À l’origine, le tram devait s’arrêter à Foetz en 2030. On vise désormais le second semestre de l’année 2031.

Meris Sehovic en conclut qu’une mise en service de l’arrêt de Metzeschmelz en 2032 – seulement un an après Foetz – sera difficilement réalisable. Cependant, comme cette date se situe après les élections, une telle déclaration est facile à faire pour la ministre de la Mobilité, Yuriko Backes (DP).

«Je ne comprends pas pourquoi l’adoption des lois de financement pour Esch prend autant de temps», poursuit Meris Sehovic. À Esch, l’arrivée du tramway est pourtant prévue depuis longtemps et les terrains nécessaires sont pour la plupart détenus par les pouvoirs publics.

L’élu déi Gréng estime-t-il réaliste que le prochain gouvernement puisse décider de limiter le tram à Foetz? «Je ne suis pas si pessimiste», répond-il. Cela serait «difficile à imaginer». «Le projet n’a aucun sens s’il ne va que jusqu’à Foetz», précise encore M. Sehovic.

Pour rappel, ce projet vise à relier la région sud à la capitale par l’intermédiaire d’un tram dit «rapide». Une fois achevée et Belvaux rallié (en 2035 selon les dernières prévisions), la future ligne passera sur le territoire de plusieurs communes (Luxembourg-Ville, Leudelange, Mondercange, Reckange-sur-Mess, Schifflange, Esch et donc Sanem). Sur son chemin, il desservira plusieurs pôles d’attractivité, comme à Leudelange, à Pontpierre, Foetz, le futur Südspidol ou bien sûr Belval.

Ce projet ambitieux, conceptualisé en 2018, formellement dévoilé en 2020 et qui a fait l’objet d’une dernière grande mise à jour l’automne dernier, entend répondre aux besoins de mobilité dans l’ensemble du «sud urbain», c’est-à-dire la région de Minett. Il ne faudrait pas que, d’ici à 2032, un nouveau quartier comme Metzeschmelz s’anime et que la planification de la mobilité soit à la traîne, comme c’est le cas depuis des années dans de nombreuses régions du pays. C’est précisément cette évolution que le Plan national de mobilité (le PNM 2035) de l’ancien ministre François Bausch (Déi Gréng) avait voulu anticiper.


Selon le PNM 2035, le nombre de flux de mobilité (c’est-à-dire les déplacements quotidiens) dans le sud urbain devrait passer à 800.000 d’ici à 2035. En 2017, on comptait 550.000 unités. Sans tramway, les embouteillages sur l’autoroute A4 s’aggraveraient encore. Le corridor multimodal, qui permet d’utiliser la bande d’arrêt d’urgence pour les bus et le covoiturage, doit aussi contribuer à empêcher toute saturation de cet axe stratégique.

De son côté, Meris Sehovic identifie les bienfaits d’un tel projet pour Esch. À Lallange, Lankelz, Bruch, Nonnewisen, mais aussi Belval et Metzeschmelz, 15 à 20.000 personnes pourraient un jour vivre à proximité du tracé de ce tram. Pour ces résidents, ce mode de transport pourrait être plus pertinent que la gare d’Esch, relativement éloignée et qui profite davantage aux habitants du centre-ville.

Meris Sehovic adresse un «appel chaleureux» à la ministre de la Mobilité afin qu’elle inclue «au moins Metzeschmelz» dans la première loi de financement qui doit être votée par la Chambre l’année prochaine.

Si le gouvernement tient à ce que les premiers habitants emménagent à Metzeschmelz en 2032, il doit également veiller à ce que la mobilité sur place fonctionne et que le tramway n’arrive pas avec un ou deux ans de retard.

Sinon, la coordination entre le tram, le train et le bus, ainsi qu’avec les couloirs de bus du Corridor à haut niveau de service (CHNS), ferait défaut. Si l’on retire un mode de transport de cette équation, le calcul ne tient plus.

Metzeschmelz doit être un quartier «à faible trafic automobile», doté de «pôles de mobilité» centraux et de parkings, ainsi que d’un réseau de transports publics «optimal», ce qui est également important pour l’emploi, explique Meris Sehovic.

Si les gens venaient plutôt en voiture, cela entraînerait une surcharge supplémentaire des routes. Dans ce cas, la clé de répartition des places de stationnement risquerait également de ne plus fonctionner. Si le tram ne dessert pas Metzeschmelz en 2032, ce serait, selon M. Sehovic, «une catastrophe de moyenne ampleur».
Julien94
Périphérique
Périphérique
Messages : 571
Enregistré le : dim. 07 nov. 2010 12:48
Localisation : Vitry-Sur-Seine (FR) / Luxembourg (LU)

Re: [ Luxembourg ] Tramway

Message par Julien94 »

- Ouest par CHL : projet de loi voté le 15 juillet 2026, début des travaux au printemps 2029 pour une mise en service en 2033
Virgule.lu a écrit :Les députés adoptent le projet de loi pour financer l’extension du tram entre la place de l’Étoile et le CHL
Le projet concerne une extension d’environ 2,1 kilomètres sur le territoire de la commune de Strassen. Les travaux débuteront au printemps 2029 et les premiers essais sont prévus fin 2032.

Un investissement total de 171 millions d’euros. Ce mercredi 15 juillet, la Chambre a adopté le projet de loi relatif au financement de la construction de l’extension de la ligne de tram entre la place de l’Étoile et le futur pôle d’échange Centre hospitalier de Luxembourg (CHL).

«Cette nouvelle infrastructure s’inscrit dans la stratégie nationale visant à augmenter de 40 % la capacité des transports publics par rapport à 2017 et à renforcer l’intermodalité au sein du réseau national de mobilité», souligne le ministère de la Mobilité et des Travaux publics dans un communiqué.

Les deux objectifs majeurs de cette extension visent le désengorgement de la route d’Arlon, saturée aux heures de pointe, et la possibilité d’offrir une «desserte structurante» à l’un des plus importants équipements publics du pays, le CHL qui s’agrandira en 2028 avec l’arrivée d’un nouveau bâtiment.

Concrètement, le projet concerne une extension d’environ 2,1 kilomètres sur le territoire de la commune de Strassen et constitue la première étape de la future liaison vers le P+R Ouest. «Celle-ci permettra de desservir des zones stratégiques», souligne le ministère. Quatre stations sont ainsi prévues le long de ce tronçon: Étoile, Wunnquartier, CHL et Pôle de mobilité CHL. Ce pôle constituera, dans un premier temps, le terminus de la ligne.

Un tunnel de 600 mètres sera creusé dans la deuxième moitié du tracé du tram, entre le futur «Wunnquartier Stade» (sur le site de l’actuel stade Josy-Barthel) et le CHL. «Cette option permet à la fois de garantir l’insertion du tramway dans un environnement urbain contraint, un accès fluide des services de secours au site hospitalier et de libérer l’espace en surface pour des aménagements urbains de qualité au bénéfice des piétons et des cyclistes», indique le ministère.

Le coût total du projet s’élève à 171 millions d’euros HTVA, selon la valeur de l’indice des prix de la construction d’avril 2025. La participation de l’État atteint 114 millions d’euros HTVA et celle de la Ville de Luxembourg, 57 millions d’euros HTVA.

La procédure d’évaluation des incidences sur l’environnement, qui a fait l’objet d’une consultation publique, a démontré que l’extension du tram présente des effets globalement positifs pour l’environnement, par le fait notamment d’aménagements d’espaces verts et la plantation de 140 arbres le long de la route d’Arlon.

Le début des travaux est prévu pour le printemps 2029. Un calendrier qui s’explique par les «contraintes liées à plusieurs projets connexes», dont la reconfiguration de la place de l’Étoile, destinée à devenir un véritable pôle de mobilité.

Le ministère rappelle l’importance de cette nouvelle extension dans le développement futur du réseau du tram. «Intégrée à la ligne 1 existante, elle permettra de relier directement le futur pôle de mobilité CHL au reste du réseau avec une fréquence de passage comprise entre 6 et 8 minutes».

Les premiers essais sont prévus pour fin 2032 et la mise en service commerciale au premier trimestre 2033.
Virgule.lu a écrit :Pourquoi le début des travaux d’extension du tram vers le CHL prend autant de retard
La loi de financement relative à l’extension de la ligne de tramway a été votée. Le début des travaux se fait toutefois encore attendre.

Le 15 juillet dernier, la Chambre a approuvé la loi de financement relative à l’extension du réseau de tramway, de la place de l’Étoile, dans la capitale, jusqu’au Pôle de mobilité CHL. Toutefois, en l’état actuel des choses, il faudra attendre le premier trimestre 2033 pour que le premier tramway circule jusqu’au pôle d’échange prévu. Le début des travaux n’est prévu qu’au printemps 2029.

Ces délais semblent exceptionnellement longs. Certains députés l’avaient déjà fait remarquer lors du vote. Le Luxemburger Wort a cherché à comprendre quelles sont les causes de ces retards.

Tout d’abord, il y a le point crucial «Boomerang», déjà souligné par Virgule en avril dernier. Sur le territoire de la commune de Strassen, où se trouve actuellement le centre commercial avec son magasin de bricolage et plusieurs autres commerces, un tout nouveau quartier résidentiel ainsi que le Pôle de mobilité CHL doivent voir le jour.

Dès juin 2022, le bourgmestre Nico Pundel (CSV) avait confirmé dans une interview accordée au Luxemburger Wort: «Il est prévu de construire des immeubles d’habitation à l’emplacement du magasin de bricolage (Batiself, NDLR).» Dans le même temps, il s’était indigné que sa commune doive modifier le plan d’aménagement général sans obtenir en contrepartie l’assurance que le tram circulerait effectivement à travers Strassen.

Aujourd’hui, quatre ans plus tard, la situation a-t-elle évolué? «En réalité, nous en sommes toujours au même point qu’il y a quatre ans», admet Nico Pundel. Il en explique aussitôt la raison: «Nous attendons que le ministère et le promoteur s’assoient à la table des négociations avec nous afin que nous puissions enfin discuter de ce qui est réellement prévu.» Il pose d’emblée une condition: «En tant que commune, nous avons également certaines attentes et, au final, c’est nous qui votons.»

William Moulin est le directeur général de la société immobilière propriétaire de l’ensemble du site. Même s’il admet qu’il subsiste quelques incohérences qui font obstacle au lancement des travaux du projet résidentiel, il se montre formel sur un point au moins: «Ce que je peux affirmer avec certitude, c’est que le dernier magasin du centre commercial Boomerang fermera ses portes au plus tard fin mars 2027.»

Il a également une idée précise de ce qui se passera dans la période qui suivra. Le délai jusqu’au début annoncé des travaux de la ligne de tram s’accompagnera de la démolition ou du démantèlement des anciens locaux commerciaux. «De notre côté, il est clair que nous souhaitons que les travaux commencent le plus rapidement possible, car nous perdons des revenus locatifs mois après mois», souligne William Moulin pour expliquer les enjeux.

«C’est pourquoi nous sommes en contact étroit avec les différents acteurs, y compris la commune de Strassen. Mais, comme c’est souvent le cas avec un sujet aussi complexe: plus il y a de participants autour de la table, plus les choses se compliquent.»

À l’autre extrémité du tracé prévu, la situation n’est pas simple non plus. Le nouveau quartier «Silver Etoile» doit voir le jour au niveau de la place de l’Étoile. Dans ce cadre, le tracé des rues sera également réaménagé. La modification sans doute la plus importante pour les transports en commun réside dans le fait que l’actuelle route d’Arlon deviendra à cet endroit une zone piétonne en surface, où seul le tram circulera. Une gare routière sera construite en sous-sol.

Le trafic individuel sera quant à lui dévié par une voie d’accès encore à construire vers le boulevard Grande-Duchesse Charlotte. Étant donné que le tram circulera au niveau du sol au-dessus de la gare routière, le calendrier dépendra de la date d’achèvement des travaux à cet endroit. Concrètement, et comme nous l’avions expliqué dès février dernier, cela signifie que la gare routière devra être achevée début 2031 pour que le tram soit opérationnel à la date prévue, début 2033.

Comme une grande partie des travaux se déroule sur le site du projet immobilier «Silver Etoile», il n’est pas surprenant que la coordination avec le promoteur joue un rôle tout à fait particulier. Le maître d’ouvrage est Silver Holding, une filiale luxembourgeoise de la société d’investissement publique d’Abou Dhabi, Adia (Abu Dhabi Investment Authority). Le Luxemburger Wort a interrogé Adia sur l’état d’avancement de la planification du projet à la place de l’Étoile, mais la réponse a été laconique: «Nous refusons de faire tout commentaire.»


Les Ponts et Chaussées, service public, sont chargés des travaux de construction proprement dits de la nouvelle route et de la gare routière souterraine. Interrogé par le Luxemburger Wort, le directeur Roland Fox se montre lui aussi évasif. On parvient tout de même à lui arracher cette déclaration: «Pour que nous puissions respecter le calendrier fixé, il est clair que l’appel d’offres pour les travaux devra être lancé au plus tard en 2027.»

Et puis il y a ce qu’on appelle «l’éléphant dans la pièce» qui est tout à fait susceptible d’influencer la planification de l’extension vers le CHL. Selon les calendriers publiés à ce jour, la nouvelle ligne reliant la place de l’Étoile au stade en passant par Hollerich devrait être achevée avant même l’extension du tramway vers le CHL. La dernière date connue pour l’ouverture de ce tronçon est indiquée comme étant «2030/2031».

La question se pose donc de savoir dans quelle mesure les aspects encore en suspens de ces travaux seront pris en compte dans la suite de la réflexion. L’un d’entre eux concerne le tracé au niveau de la place de l’Étoile elle-même. Le tram doit-il suivre le boulevard Grande-Duchesse Charlotte ou emprunter le boulevard Joseph II? Quelle que soit la réponse à cette question, les automobilistes et les riverains de la place de l’Étoile devront faire face à une période difficile au cours des prochaines années en raison des nombreux chantiers.
Certains voudraient qu'il soit prolongé plus loin à l'ouest, jusqu'à Bertrange :
Virgule.lu a écrit :Le prolongement du tram vers l’ouest se profile à nouveau
Le projet d’une ligne de tramway jusqu’à Belle Étoile est de nouveau à l’ordre du jour. Le bourgmestre Nico Pundel annonce de nouvelles réflexions, mais aucune décision n’a encore été prise.

À la mi-juillet, la Chambre des députés a adopté la loi de financement qui permet l’extension de la ligne de tramway entre la place de l’Étoile et le pôle d’échange près du CHL. La mise en service est prévue pour le premier trimestre 2033.

La question d’un éventuel prolongement plus à l’ouest revient ainsi sur le devant de la scène. En juin 2022, Nico Pundel (CSV), bourgmestre de Strassen, s’était montré déçu, dans une interview accordée au Luxemburger Wort, que l’extension du tramway le long de la route d’Arlon ne soit plus considérée comme une priorité par le ministère de la Mobilité.

Mais désormais, M. Pundel tient un autre discours: «J’ai entendu dire que l’on envisageait à nouveau de prolonger le tramway jusqu’à Belle Étoile», déclaré-t-il auprès du Luxemburger Wort. Il faudra toutefois encore attendre quelques mois avant qu’une décision concernant cette nouveauté ne soit prise et rendue publique.

Comme on le sait, la nouvelle version du plan national de mobilité doit être présentée au printemps 2027. Baptisé PNM 2040, il succède au PNM 2035 actuellement en vigueur. Celui-ci prévoit que la ligne de tramway, à partir du nœud de correspondance situé près du CHL, ne longera que le futur boulevard de Merl jusqu’à Helfenterbruck, puis continuera jusqu’au P+R Bouillon.

En février 2025, une étude intitulée Concept régional de mobilité Luxembourg-Ouest a été commandée. L’objectif était d’élaborer un concept de transport multimodal pour les communes de Strassen, Bertrange et Mamer. Les recommandations devaient être disponibles d’ici avril 2026 afin que des conclusions puissent en être tirées et intégrées par la suite dans le PNM 2040. Un collaborateur du ministère de la Mobilité a déclaré au Luxemburger Wort sur un ton prometteur: «Nous avons quelques surprises en réserve.»

Dans le plan d’urbanisme général en vigueur de la commune de Strassen, une emprise est prévue le long de la route d’Arlon jusqu’au centre commercial pour des «projets routiers ou ferroviaires». Elle s’étend sur 3,2 kilomètres, du CHL jusqu’au rond-point situé devant Belle Étoile.

Il existe toutefois quelques goulots d’étranglement le long de la N6. Ainsi, au niveau du Centre Barblé, les maisons sont si proches de la route que l’espace disponible pour le tram, la circulation automobile et la mobilité active est très restreint. Pour Nico Pundel, une chose est sûre: «Nous voulons absolument conserver le Centre Barblé.»

L’édile de Strassen explique ainsi l’impact que ce goulet d’étranglement pourrait avoir sur un éventuel tracé de tramway: «La fréquence de passage du tramway le long de la route d’Arlon ne sera pas aussi élevée qu’en ville. Il n’y a donc aucun problème s’il y a des tronçons à voie unique.»

L’espace nécessaire au tramway serait ainsi nettement réduit. Le fait que le tram puisse circuler sur une seule voie, au moins sur des tronçons courts, a pu être observé à Howald jusqu’en janvier 2026. Le pont sur la voie ferrée n’étant pas encore achevé sur toute sa largeur, le tram y a circulé sur une seule voie pendant un an et demi.
- Tramway nord-sud sur la Route d'Esch (N4) sans passer par la Gare Centrale
Virgule.lu a écrit :Le futur tram passera par le boulevard Joseph II et bouleversera la circulation à Luxembourg-Ville
Le tracé de la future liaison nord-sud du tram luxembourgeois se précise. Les nouveaux plans publiés par Luxtram confirment que la ligne empruntera le boulevard Joseph II pour rejoindre la place de l’Etoile. Une décision qui entraînera d’importantes modifications de circulation, notamment pour les automobilistes du centre-ville.

À peine le Parlement a-t-il adopté la loi de financement de l’extension du tram entre la place de l’Etoile et le futur pôle d’échange du CHL que de nouveaux détails émergent sur les prochaines étapes du développement du réseau.

Avant même l’extension vers Strassen, une nouvelle liaison nord-sud doit voir le jour entre le stade national de Kockelscheuer et la place de l’Etoile, en passant par Gasperich et Hollerich. Plusieurs incertitudes subsistaient concernant le parcours à travers le centre-ville.

Le nouvel avant-projet détaillé met fin aux spéculations. À partir du croisement avec l’avenue Marie-Thérèse, le tram s’orientera vers le centre-ville avant d’emprunter le boulevard Joseph II. Il poursuivra ensuite son trajet par l’avenue Émile Reuter jusqu’au pôle d’échange de l’Étoile.

Cette option écarte définitivement les scénarios étudiés auparavant, notamment un passage par le boulevard Grande-Duchesse Charlotte ou une variante transitant par la place Winston Churchill.


Cette décision aura des conséquences importantes pour la circulation automobile. Le boulevard Joseph II sera fermé au trafic de transit et réservé essentiellement aux riverains. Les voitures ne pourront donc plus l’utiliser comme axe de passage à travers le centre-ville. Une partie importante des flux de circulation devra être reportée sur d’autres artères urbaines.

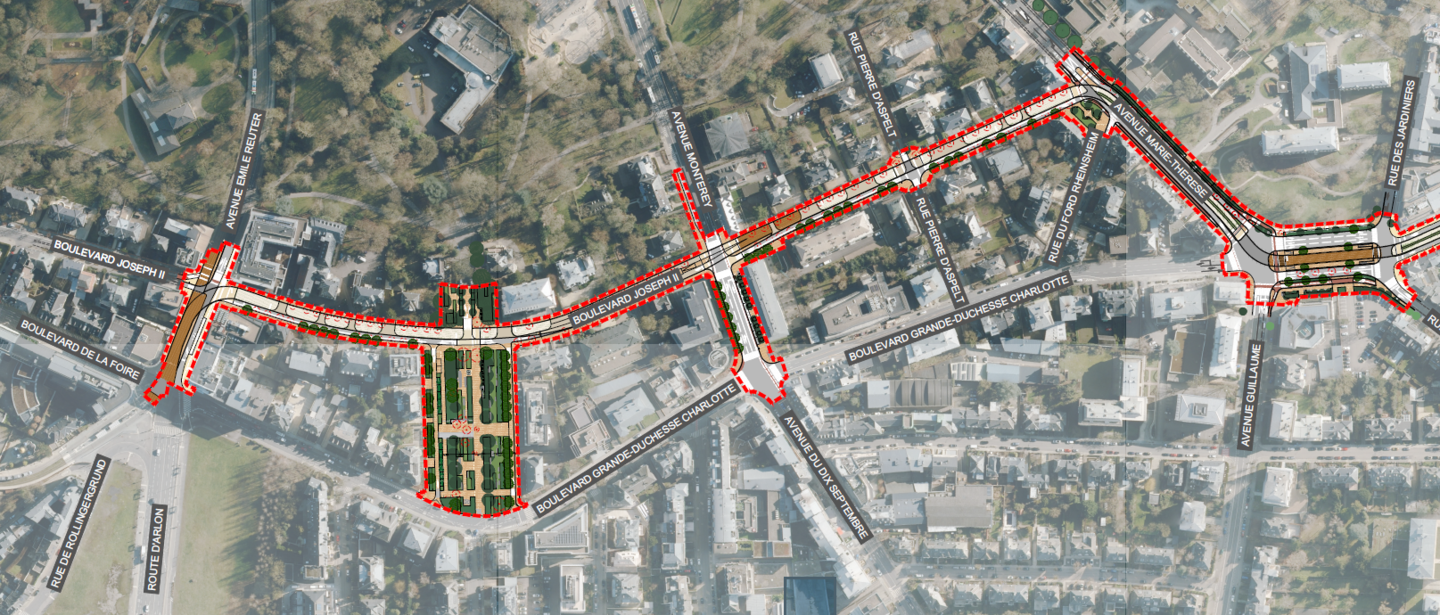

Parmi les changements les plus significatifs figure la transformation du boulevard Grande-Duchesse Charlotte. Alors qu’il n’est actuellement circulable que dans un seul sens, il retrouvera à l’avenir une circulation à double sens.

Une étude est actuellement en cours afin de définir précisément la nouvelle organisation du trafic dans ce secteur particulièrement fréquenté.

Les adaptations prévues autour de la place de l’Etoile s’annoncent également majeures. Le tronçon de la route d’Arlon situé directement devant la place deviendra une zone piétonne accueillant l’arrêt du tram vers le CHL.

Sous cet espace sera aménagée une nouvelle gare routière souterraine. Le trafic automobile devra emprunter un nouvel axe de raccordement qui reliera la route d’Arlon au boulevard Grande-Duchesse Charlotte.


Le calendrier commence à prendre forme. Les travaux sur le boulevard de la Foire et le boulevard Grande-Duchesse Charlotte doivent débuter en juillet 2027. L’objectif est de rétablir la circulation dans les deux sens entre le Glacis et l’Ale Foyer (l’ancien siège de l’assureur Foyer, où se trouve désormais l’administration de l’Enregistrement) à l’été 2028.

Ce n’est qu’à partir de ce moment que pourra être ouverte la nouvelle voie de raccordement vers la place de l’Etoile et que les travaux de la future gare routière souterraine pourront commencer.

Des perturbations importantes et des embouteillages sont attendus pendant toute cette période dans le secteur de l’Étoile.

La future ligne comprendra plusieurs stations entre le centre-ville et le stade national. Des arrêts sont notamment prévus près de l’avenue Monterey, de l’Ale Foyer, du siège de la BIL, du pôle d’échange de Hollerich ainsi qu’à plusieurs endroits stratégiques de Gasperich, notamment à proximité de la rue Henri Pensis, du boulevard Raiffeisen et de la rue Émile Bian.

Selon les documents de planification les plus récents, la liaison entre le stade, Gasperich, Hollerich et l’Étoile devrait entrer en service à la fin de l’année 2031. L’extension vers le Centre Hospitalier de Luxembourg (CHL) suivra quelques mois plus tard. Sa mise en service est actuellement prévue pour le premier trimestre 2033, alors que le début des travaux de ce tronçon n’est envisagé qu’au printemps 2029.
